深圳市公明文化馆正门广场位于宝安区公明街道振明路文化馆正门前,是深圳市光明新区“两馆一中心”项目建设的重要建设区域。“两馆一中心”总投资2.5亿元,用地面积近10万平方米,建筑面积达5万平方米,是一座集群众娱乐、休闲、健身、科教、比赛为一体的综合性活动场所,是光明新区区级投资最多、建设规模最大的文体设施。
此次其正门广场亮化采用我公司设计、生产的23米高杆灯,并由我公司负责现场整体安装。

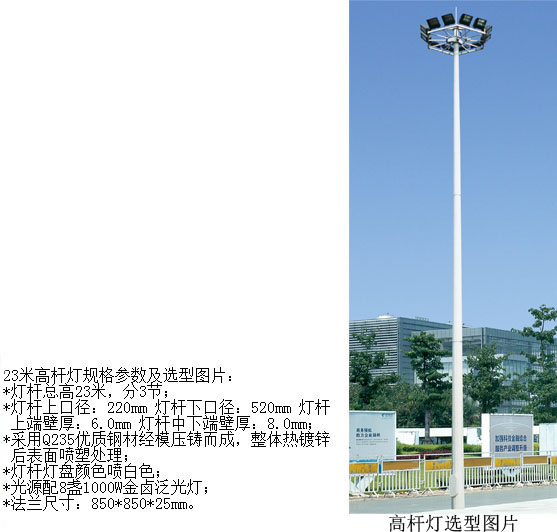

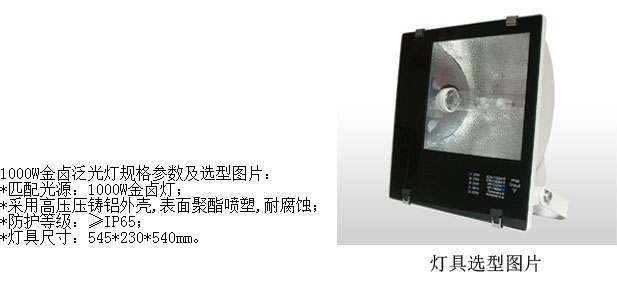

此次所用广场高杆灯参数及图片如下:

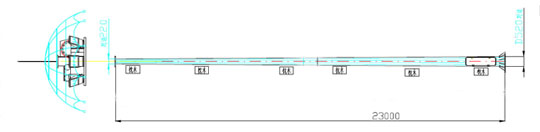

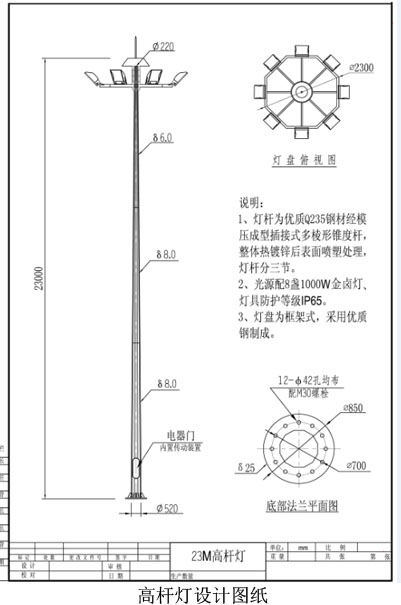

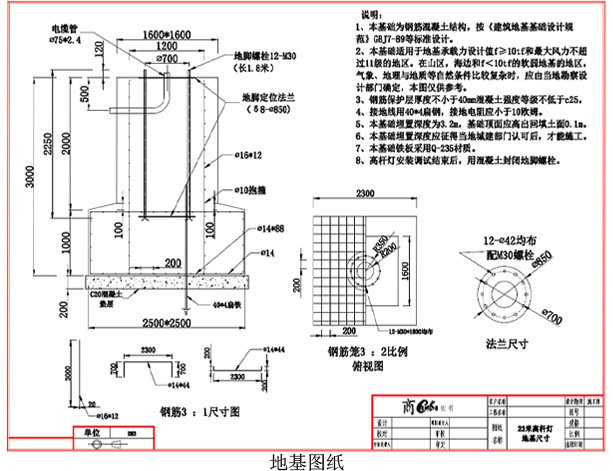

本次广场高杆灯灯杆及地基相关设计图纸:
高杆灯安装步骤及现场部分实拍照片:
高杆灯安装步骤及现场部分实拍照片-地基施工步骤:
1、高杆灯安装步骤-确定位置;
按照施工图及现场情况,首先确定需要监视的范围和目标,进而确定合理的安装位置,取得点位的精确坐标并做好记录。

2、高杆灯安装步骤-基坑开挖;
清除地表杂物,依据经确定的点位,画线确定地基坑长度及宽度,然后机械或人力开挖。地基坑深度一般允许的偏差为+100mm、-50mm。

3、高杆灯安装步骤-扎钢筋笼;
将钢筋及预埋件按施工图用铁丝捆扎牢固,并放入基坑中,钢筋笼要保证与垂直于水平面。

4、高杆灯安装步骤-基础浇注。
将搅拌好的混凝土浇注到基坑内。
5、高杆灯安装步骤-填平地基
等浇注的混凝土干后,用土填平,夯实。
广场高杆灯安装步骤:
一、杆体的套接;
在套接前,准备好一些枕木,放在套接杆体的下面,用来调节套接后杆体是一条直线的。依据图纸上提供的最大和最小套接长度,在杆体上做好标记,供套接时使用。为了使安装方便,可能需要润滑配合面。注意不得使用润滑油以防漏出并污染杆体,可以用肥皂水润滑套接内外表面。套接时要在两端施加必要的力,以获得紧密的套接。
二、广场高杆灯安装升降系统和避雷针;
在安装升降系统前将灯盘套到杆体内(灯盘为整体式的)。注意灯盘的上下位置。灯盘为分体式的可在主杆吊装后再安装灯盘。
2 安装钢丝绳:在安装钢丝绳前将主电缆穿过连接盘的电缆孔(防水插座在下),在防水插座2 米处安装电缆夹,防止灯盘上升时电缆拉掉。主钢丝绳从灯杆顶部穿入直到灯杆底部,用套接前穿过的尼龙绳作牵引。把钢丝绳连接盘放在靠近灯杆顶部,把三条钢丝绳分别从升降系统安装法兰处穿入,从防护卡里面穿入钢丝绳滑轮上边,在里面穿过从另外一面的钢丝绳滑轮上面出来,从钢丝绳
导向孔穿出。电缆也穿过对应的滑轮臂(电缆的滑轮是白色尼龙滑轮),确保钢丝绳和电缆升降系统内不会缠绕。
3 将升降系统用螺丝固定在灯杆顶部,确保钢丝绳和电缆在灯杆内不会缠绕。
4 用螺丝安装避雷针在升降系统的顶部,并调整避雷针直线度。.

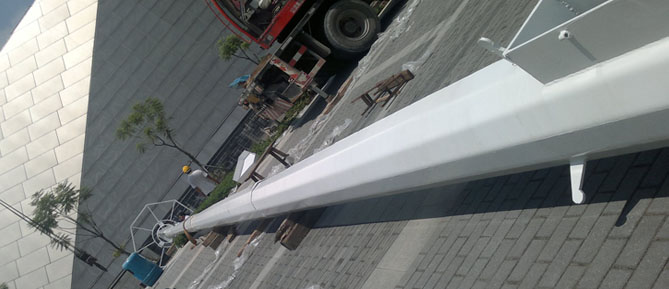

三、广场高杆灯杆体的吊装;
在吊装前,要调整基础上安装板的底螺母,把安装板调整在同一水平面上这样吊装杆体后可以保证主杆的垂直度。起吊前必须做到: 吊绳在杆体的主要部件上,注意不能连到爬钉或杆顶板固定条上。必须在杆体(包括设备的重量)的重心以上。尽可能高的部位,以便安装时可达到较大的垂直程度。在吊装前将灯盘放到杆体的下面,固定好灯盘和电缆、钢丝绳以确保当灯杆起吊时灯盘不会滑动。(有些灯盘可以直接放到安装基础上)灯杆的吊装,要求从法兰加强板处用一个卸扣连接一条钢丝绳到起吊挂绳处并固定好,以防挂绳打滑。要十分小心、平稳地操纵起重机,避免产生大的冲击力。当杆体安放到水平调节螺母上后,基础上面的螺母应尽可能快地安装,同时调节水平调整螺母,使杆顶至杆底中心连线垂直于地面,一般采用两个90 度方向吊线测量的方法。杆体如果左右偏心,应先紧固离重心较远一侧的螺栓。注意:杆高越大,调节敏感性越大。地脚螺栓紧固后,应防止非法松动螺母。通常的做法是采用双螺母来防止松动。
四、广场高杆灯钢丝绳安装;

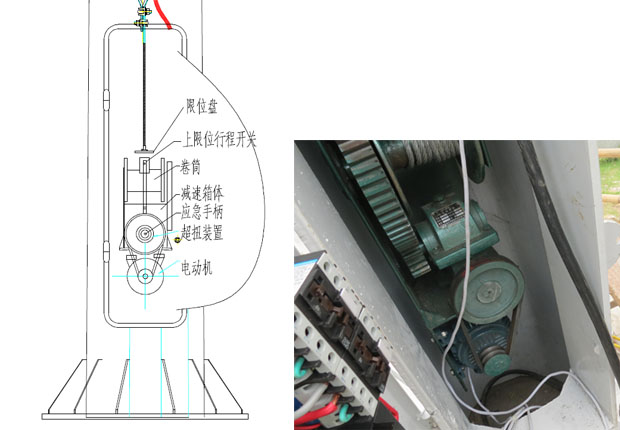

1、卷扬机的安装应确保钢丝绳卷筒轴线与杆身轴线垂直。钢丝绳的排列次序整齐有序,不得打乱,以免钢丝绳损坏。
2、钢丝绳穿入卷筒上穿线孔后,必须拧紧紧定螺钉,将钢丝绳压紧,当灯盘下降到最底位置时,卷筒上钢丝绳应有不少于3 圈的安全圈。
3、本机在必要时可用手摇装置(停电时应急手动将灯盘升到顶部时使用),转动蜗杆,从而带动升降卷筒使灯盘升降。
4、电机未通电时应检查升降机的灵活性。(用手摇转动升降机是否灵活)
5、使用前在升降机内加入齿轮油到油面螺钉孔开始流油为止(油面位置在蜗轮轴线)。双卷筒上的齿轮、蜗轮蜗杆必须用油脂润滑。
6、在使用时发现异常现象时必须停止工作,排除故障后才能使用。
五、广场高杆灯灯盘安装;
用吊车将灯盘升高到一定的位置,将灯盘搁脚插入杆体搁脚处,将灯盘放下,从钢丝绳安装孔分别穿进3 条副钢丝钢,经过楔块后回穿上来用钢丝扎头固定,并调整灯盘的水平度。(注意分线箱的位置要对正电缆出线口)
六、广场高杆灯安装灯具;
升降式高杆灯所有灯具的密封等级为IP65 国际标准,以防止尘土、雨水的浸入,保证灯泡的使用寿命。灯具的材料一般采用耐腐蚀性好的铝合金板和不绣钢。灯具的透光镜面采用钢化玻璃。反光器一般是纯铝板经电化抛光处理后压制而成,具有极好的反光率。灯头支架有角度调节座,可以设定投射角来保证在不同的场合灯光的配置合理,照明均匀。灯光照明启停控制可以采用手工和自动两种方式,十分方便。把分线箱安装到分线箱安装板上,并用电缆固定夹固定好电缆,把压接好线耳
的电缆接到分线箱里对应的端子上。按要求安装灯具,灯具电源线引到分线箱内按图纸接线。需由持证电工实施安装。
七、广场高杆灯灯盘的升降;
升降式高杆灯设手动和电动两种升降控制方式,使灯盘可以安全可靠地降到离地面2.5 米处,方便维护工作。手动遥控装置引出线的长度为6 米,操作人员在6 米处遥控灯盘的升降,这样可确保操作人员的人身安全。灯盘的上升:按动控制器上升按扭,电动机正向旋转,灯盘即沿灯杆平稳的上升。在上升过程中,要密切注意有无异常的情况,如发现安全联轴器打滑,电动机、蜗轮蜗杆减速机的声音异常或其他异常情况,要立即停止上升,查寻原因,解决问题。灯盘升到升降系统处会向右旋转一定的角度后转向左,停止上升,点动向下,直到三个红色指示牌呈水平状,继续点动下降,三个红色指示牌指示角度不再变化,表明挂钩已经到位。(注意:升降时人要离杆体外径5 米以上。)此时,钢丝绳卸载负荷,不再受力。灯盘的下降:点按控制器上升按扭,电动机正向旋转,使灯盘上升,当灯盘上升大约20CM 左右时。灯盘会向左旋转一定的角度,表明灯盘已脱钩,调
整钢丝绳上的限位开关碰块,使上升限位开关动作,电机停转,灯盘停止上升,然后按动下降按扭,电动机反向旋转,灯盘下降。注意:照明电源的插头不要被电动机、底板等物拴住。上升完成后,把主电缆上的连接器,跟电器控制箱的插头对接,灯杆安装完成。
八、广场高杆灯完成安装。
最后检查主钢丝绳是否松驰。如果松驰表明钢丝绳没有受力,挂钩到位。否则要调整连接盘上相应的花兰。直到三个挂钩到位。
广场高杆灯亮化工程现场部分照片:
1XBET在线开户,1XBET(中国)|产品信息|新闻动态
服务支持|工程案例|联系我们
